Excel如何制作甘特圖?制作甘特圖的方法
瀏覽:121日期:2022-07-12 10:07:53
Excel是款功能強大的辦公軟件,當我們在使用Excel想要制作甘特圖應該怎么操作呢?不會的小伙伴請仔細觀看以下教程,小編將為大家介紹如何使用Excel制作出一個簡單美觀的甘特圖。
方法/步驟

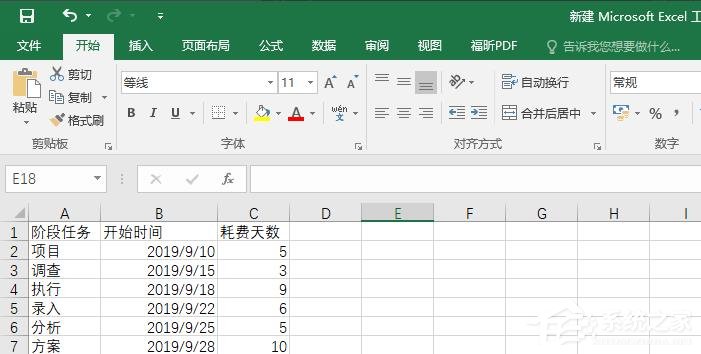

1、如圖所示,首先我們在excel表中輸入如下數據。

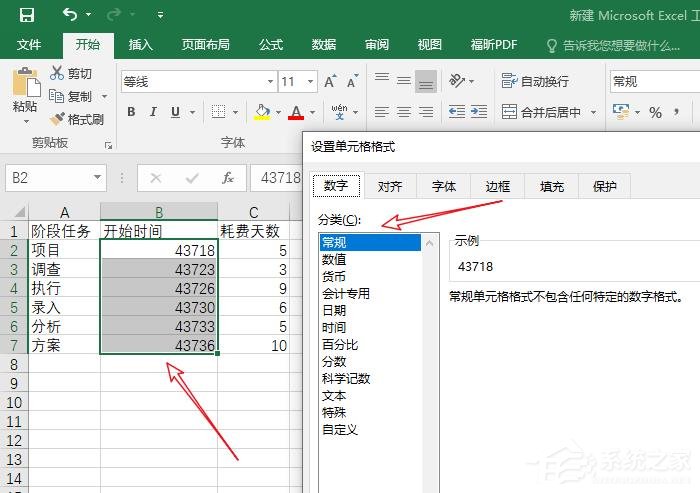

2、然后我們選中日期這列數據,將其單元格格式設置為常規。

3、然后我們依此點擊excel菜單欄的插入——圖表——條形圖——堆積條形圖。

4、然后我們雙擊縱坐標——坐標軸選項,勾選逆序類別。

5、然后我們雙擊前面的藍色條形柱,選擇填充——無填充。

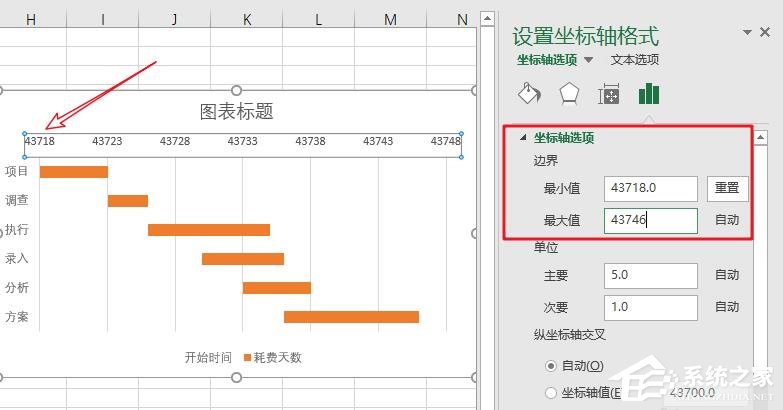

6、然后我們雙擊橫坐標,點擊設置坐標軸選項,最小值設置為步驟一開始時間的最小日期43718,最大值設置為最大日期+耗費天數(43736+10)。

7、然后我們將開始時間期設置單元格格式為日期,如圖所示。

8、然后雙擊橙色條形柱,然后選擇系列選項——分類間距,設置分類間距可以調整橙色條形柱的粗細,這里我們設置為70%。

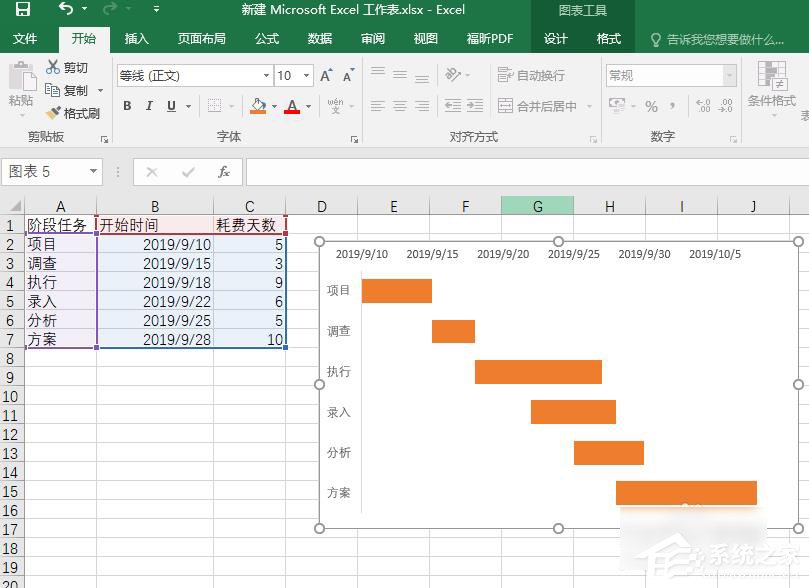

9、最后,我們將一些不必要的如標題,圖例刪除,就做好一個簡單的甘特圖了。
